全绿!“618”新规落地,江苏分布式光伏可接入总量超34GW

首页标题    新闻    全绿!“618”新规落地,江苏分布式光伏可接入总量超34GW

2026年6月18日,国家能源局发布的《分布式电源接入电力系统承载力评估导则》(DL/T 2041-2025)正式实施。新规取代了已沿用六年的旧版导则DL/T 2041-2019。

新版导则废止了旧版导则中“变压器反向负载率不得超过80%”的硬性红线,取而代之的是绿、黄、红三色分区动态评估机制,并将评估对象扩展至110kV电压等级、总装机不超过50MW的大型工商业分布式光伏,统一纳入分布式管理。同时,评估体系从单一的“配变反向负载率”指标,升级为系统级承载力与设备级承载力相结合的综合评估,评估周期也更加灵活。

三色分区的基本规则为:

  • 绿区(负载<60%):即报即装,无需强制配储;

  • 黄区(负载60%-85%):配套储能可优先并网、大幅扩容;

  • 红区(负载≥85%)搭配15%容量储能即可解锁开发权限。

一机制的核心逻辑是“绿区畅行、黄区有条件、红区须破局”。值得注意的是,分区结论并非静态划定,而是动态评估——台区情况变化,分区等级也会随之调整。

新政落地后,近期,江苏省各地级市国网供电公司相继发布了分布式光伏接入电网可开放容量的通知。截至发稿,南京、苏州、常州、无锡、徐州、镇江、泰州、连云港、宿迁、淮安、盐城、南通、扬州已公布完整区县数据,所有区域评估等级均为“绿”,意味着全省电网接入裕度充足,可正常受理各类分布式光伏并网申请。

具体来看,13市区可开放的接入容量总计超34GW,其中已备案未并网的项目规模则为4.61GW。本次江苏发布的可开放容量数据,也是全国首批按照新导则测算的省级全域数据。

据国网江苏省电力公司相关人士表示,本次容量发布只是开始,从下一季度起,江苏将严格执行每季度第一个月前 5 日公布最新可开放容量的常规机制。同时,针对新版标准的配套并网流程已全面优化,绿区低压户用光伏可实现 3 个工作日内完成审批,部分地区全流程并联审批平均耗时压缩至 5 个工作日左右。

具体情况如下:

1、南京市

2、苏州市

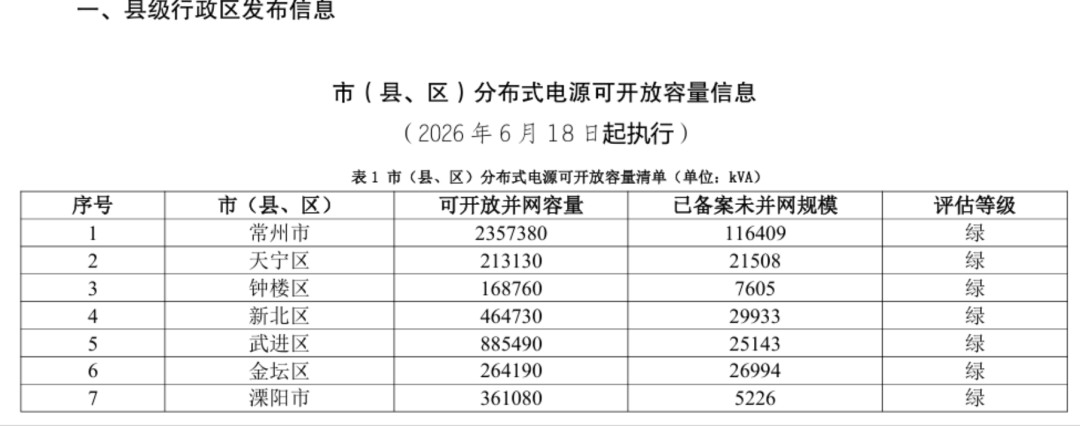

3、常

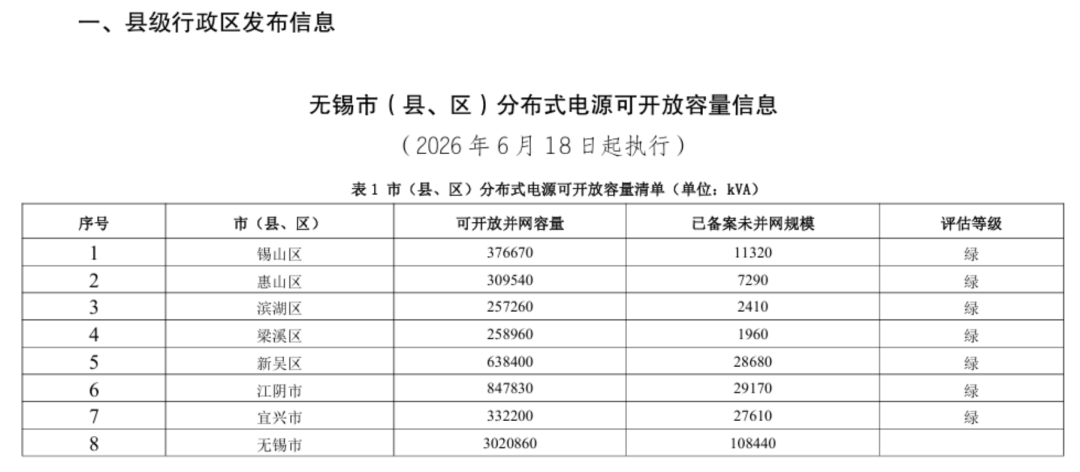

4、无锡市

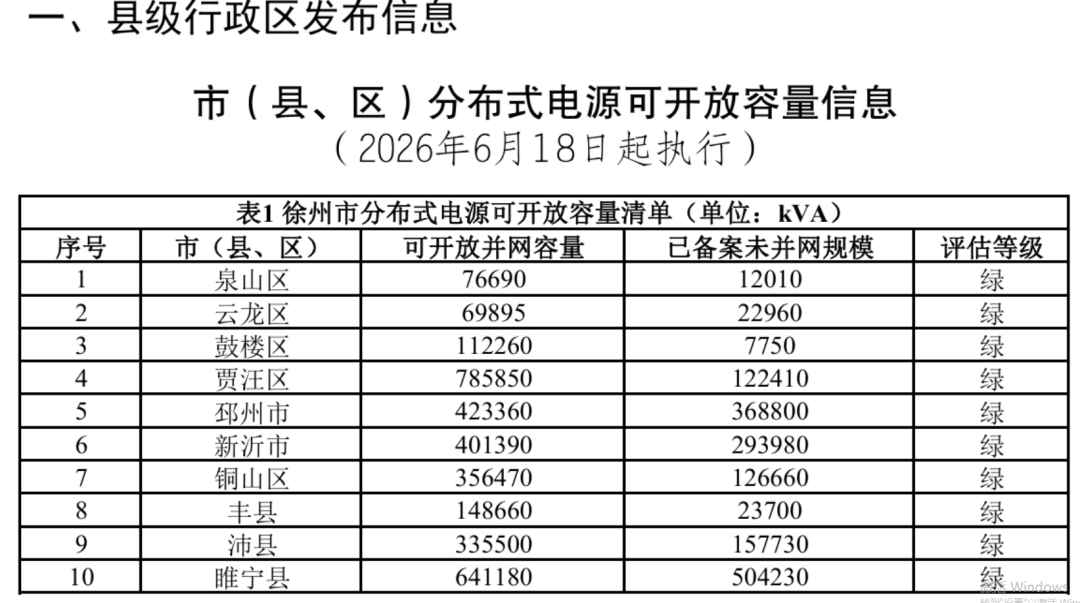

5、徐州市

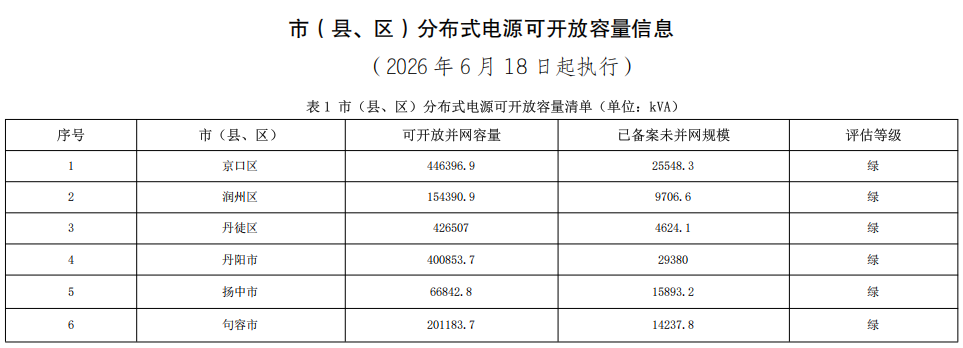

6、镇江市

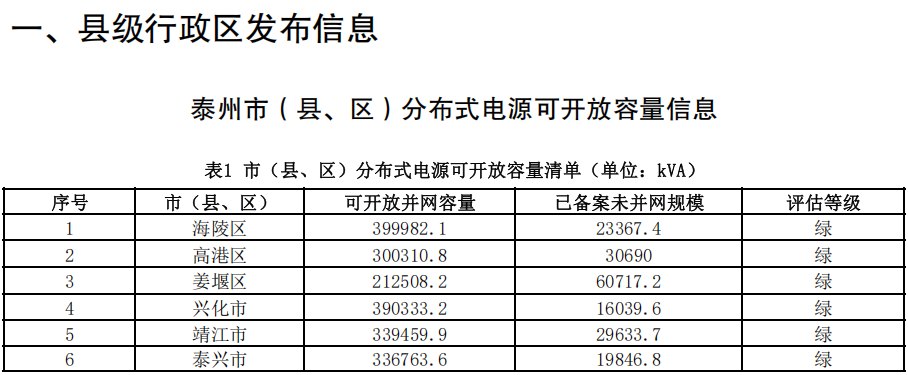

7、泰州市

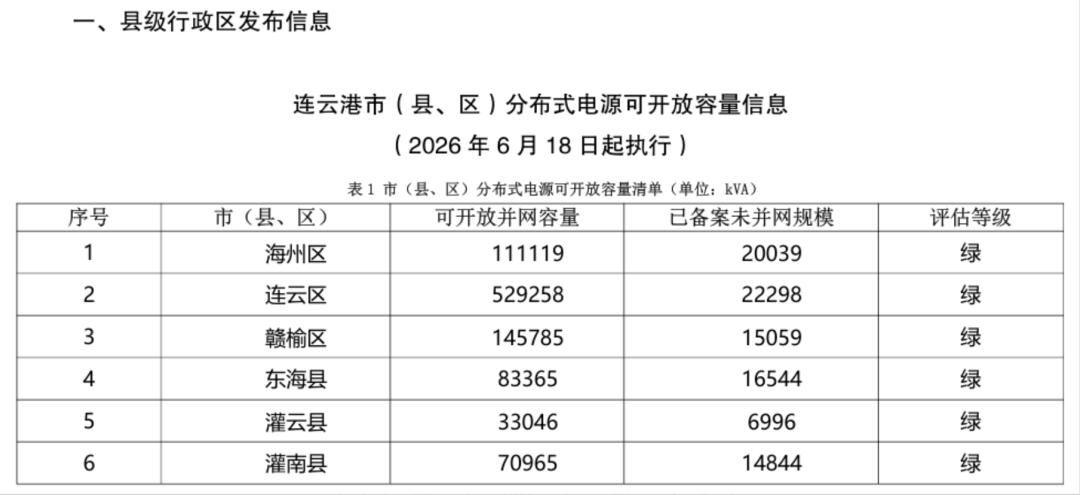

8、连云港市

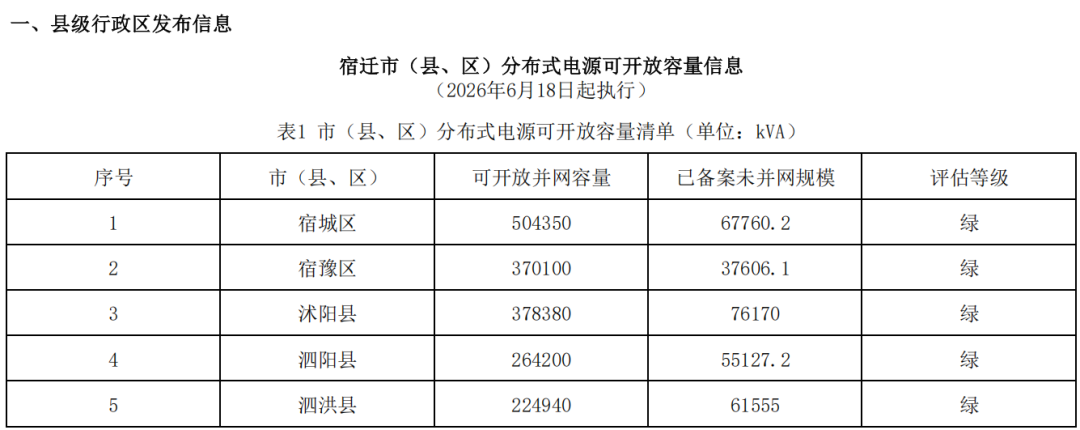

9、宿迁市

10、淮安市

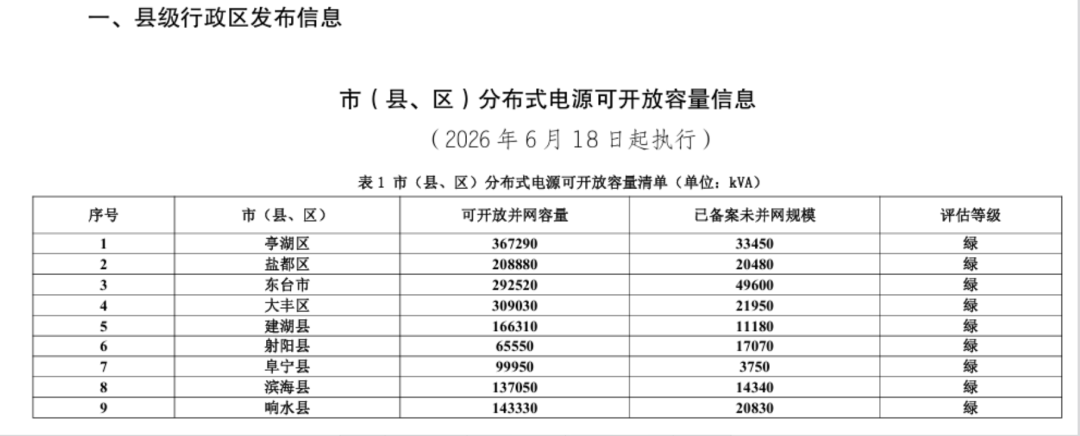

11、盐城市

12、南通市

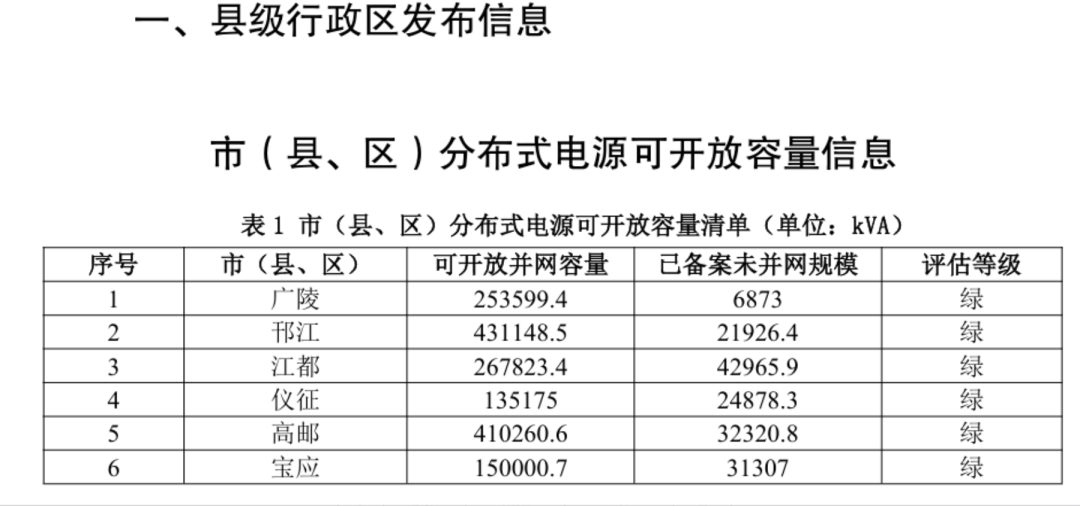

13、扬州市

2026年6月30日 13:39
浏览量:0
收藏
