户用光伏并网新标准7月正式实施!这些变化你要知道

首页标题    新闻    户用光伏并网新标准7月正式实施!这些变化你要知道




关注行业动态的朋友可能已经注意到了,一项关乎家家户户屋顶电站的重要国家标准即将更新换代。

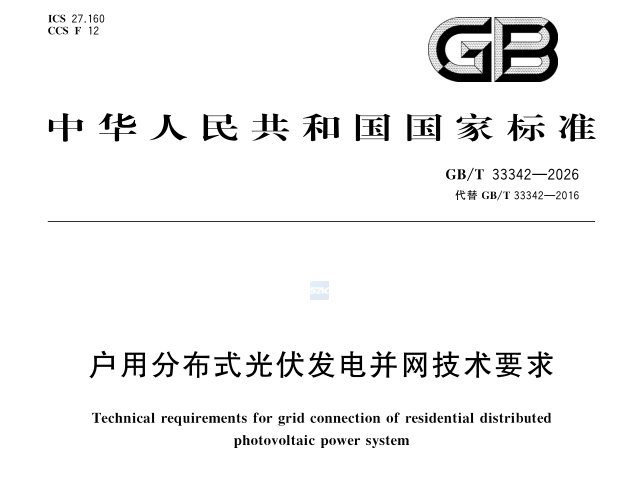

没错,就是《户用分布式光伏发电并网技术要求》(GB/T 33342-2026),它将于今年7月1日起正式实施,全面替代2016年的旧版标准。


从名称上我们就能发现一个明显变化:旧版叫“并网接口技术规范”,而新版是“并网技术要求”。

一词之变,意味着标准的重心从最初的“接口”设备,扩展到了对整个光伏发电系统“运行性能”的全面规范。这反映了随着户用光伏装机量爆发式增长,电网对其“可管可控”、支撑电网安全稳定运行的能力提出了更高要求。

今天,我们就来深扒一下这份新国标,看看它和只有6页的2016版相比,变化在哪里。

一、整体定位升级:从接入规范到运行法典

2016版标准更像一份“准入清单”,主要规定了并网时需要满足的基本条件、接口设备(如断路器、电表)的要求。

其核心是“你能接进来”,并确保接进来时是安全的、合格的电。

而2026版标准则是一部详细的运行法典。

它不仅关注“接入”那一刻,更关注接入后“每一天”的运行表现。

标准新增了大量关于系统如何“主动配合”电网调节的详细技术要求,例如如何调节有功/无功功率、在电网故障时如何“坚守岗位”(故障穿越)、对电网电压频率波动的适应能力等。

这标志着对户用光伏的定位,从单纯的“发电单元”向具有初步支撑作用的“分布式电源”转变。

二、核心技术要求:从粗放到精细量化

这是新旧标准差异最大的部分,也是光伏系统和逆变器厂家需要重点关注和升级的方向。

1. 有功功率控制:从“无”到“有”,要求参与电网调频

• 旧版(2016): 未提及有功功率控制要求。

• 新版(2026): 新增了整个第4章“有功功率”,要求户用光伏系统必须具备有功功率连续平滑调节能力,能接收并自动执行电网下达的功率控制指令,控制误差不超过1%,响应时间不超过3秒。

更重要的是频率调节:标准首次明确户用光伏需具备“一次调频”能力。当电网频率偏离额定值(50Hz)时,光伏系统必须按照给定的公式自动增减发电功率,帮助电网恢复频率稳定。标准还规定了调频死区、调频系数范围、响应时间等具体参数。这意味着未来的户用光伏逆变器,必须具备像传统发电机一样的快速功率响应“大脑”。

2. 无功电压调节:从“可选”到“必选”,模式更丰富

• 旧版(2016): 要求逆变器功率因数在0.95(超前)到0.95(滞后)范围内可调,并“必要时”能根据电压调节无功。

• 新版(2026): 独立成第5章“无功电压”,要求更加系统和强制。首先,明确了逆变器无功输出的能力范围(用P-Q图表示)。其次,强制要求系统至少具备四种无功电压控制模式:定电压控制、定功率因数控制、定无功功率控制、以及功率因数-有功功率联合控制,并需能根据电网指令切换。这使电网调度可以更灵活地利用海量户用光伏进行局部电压调节。

3. 故障穿越:从“未规定”到“强制要求”

• 旧版(2016): 未对低/高电压穿越做出具体规定,仅引用其他标准的原则性要求。

• 新版(2026): 新增了整个第6章“故障穿越”,用清晰的电压-时间曲线图,明确量化了户用光伏在电网电压异常时必须坚守不脱网的时间。

◦ 低电压穿越: 要求电压跌至0时,能坚持150毫秒不脱网;电压跌至20%时,能坚持625毫秒。并且,在故障期间不能降低有功电流输出,故障清除后需快速恢复功率。

◦ 高电压穿越: 要求电压升至130%时,能坚持500毫秒;升至120%时,能坚持10秒不脱网。

◦ 连续穿越: 甚至要求系统至少能承受连续两次低电压穿越的冲击。这些要求以前主要用于大型电站,现在“下沉”到户用系统,极大提升了分布式光伏高比例接入后电网的抗扰动能力。

4. 电网适应性:要求更具体,增加频率变化率耐受

• 旧版(2016): 简要提及运行适应性需符合另一份标准。

• 新版(2026): 扩展为第7章“电网适应性”,对电压、频率的允许运行范围做了极为细致的列表规定(例如,频率在48-50.5Hz需连续运行,在47-47.5Hz至少运行20秒等)。特别新增了“频率变化率”耐受要求,即电网频率快速变化时(如在0.5秒内变化不超过2Hz/s),光伏系统也不能脱网。这增强了对电网瞬时波动的适应力。

5. 启停、保护与检测:要求更全面、更严谨

• 启停: 新增第9章,规定了系统启动前需检测电网条件,特别是故障后重启,需要电网电压频率至少连续1分钟正常才能开机,避免了电网未恢复稳定时的反复冲击。

• 继电保护: 旧版分散在“接地与保护”中,新版独立为第10章,整合并细化了高低压保护、频率保护、防孤岛保护的要求。特别强调了故障穿越的优先级高于防孤岛保护,即在电网故障期间,系统应首先执行穿越,而不是立即跳闸,这对协调保护动作至关重要。

• 并网检测: 新增第13章,明确要求并网前需复核设备的型式试验报告,报告必须包含有功/无功控制、故障穿越、电网适应性等关键能力的检测结论。这意味着“持证(检测报告)上岗”成为硬性规定,从源头把关设备质量。

三、配套管理要求:计量与通信的细化

1. 电能计量(第11章):

• 旧版: 计量点设在“并网接口处”。

• 新版:根据“全额上网”和“自发自用/余电上网”不同模式,明确了产权分界点和并网点两处计量点的设置规则,并要求电表具备更丰富的四象限无功计量、更短的≤15分钟数据采集周期,通信协议也更新了版本。计量更精准,为未来可能的精细化交易和结算打下基础。

2. 通信与信息(第12章):

• 旧版: 要求采集发电量等信息上传。

• 新版: 要求系统必须具备与上级系统数据交互的能力,上传的数据增加了并网点电流、电压、有功/无功功率、发电量、并网状态等,且上传间隔明确要求不大于15分钟。这为电网实时感知海量户用光伏的运行状态提供了数据基础。

总结与展望

总体来看,GB/T 33342-2026相比2016版,完成了一次从“接入指南”到“技术规程”的全面跃升。其核心变化可以概括为“三化”:

1. 功能主动化: 不再是被动发电,而是要求户用光伏具备参与电网调频、调压的主动支撑能力。

2. 要求量化化: 几乎所有性能指标都有了明确的数字和曲线规定,可操作、可检测。

3. 管理精细化: 从并网检测、运行监控到数据交互,形成了全流程的闭环管理要求。

对行业的影响:

• 对安装商与业主: 在选择设备时,务必确认其是否符合2026新国标,并取得相应的型式试验报告。符合新标的产品虽然初期成本可能略高,但却是长期安全、稳定运行,避免因电网适应性不达标而被限制出力的根本保障。

• 对电网公司: 有了统一、明确且高标准的技术依据,可以更放心地接纳和管理大规模户用光伏,提升配电网的安全性与承载能力。

屋顶光伏,正在从“旁观者”变为电网的“积极参与者”。提前了解、积极适应,将是我们在下一阶段市场竞争中占据先机的关键。
